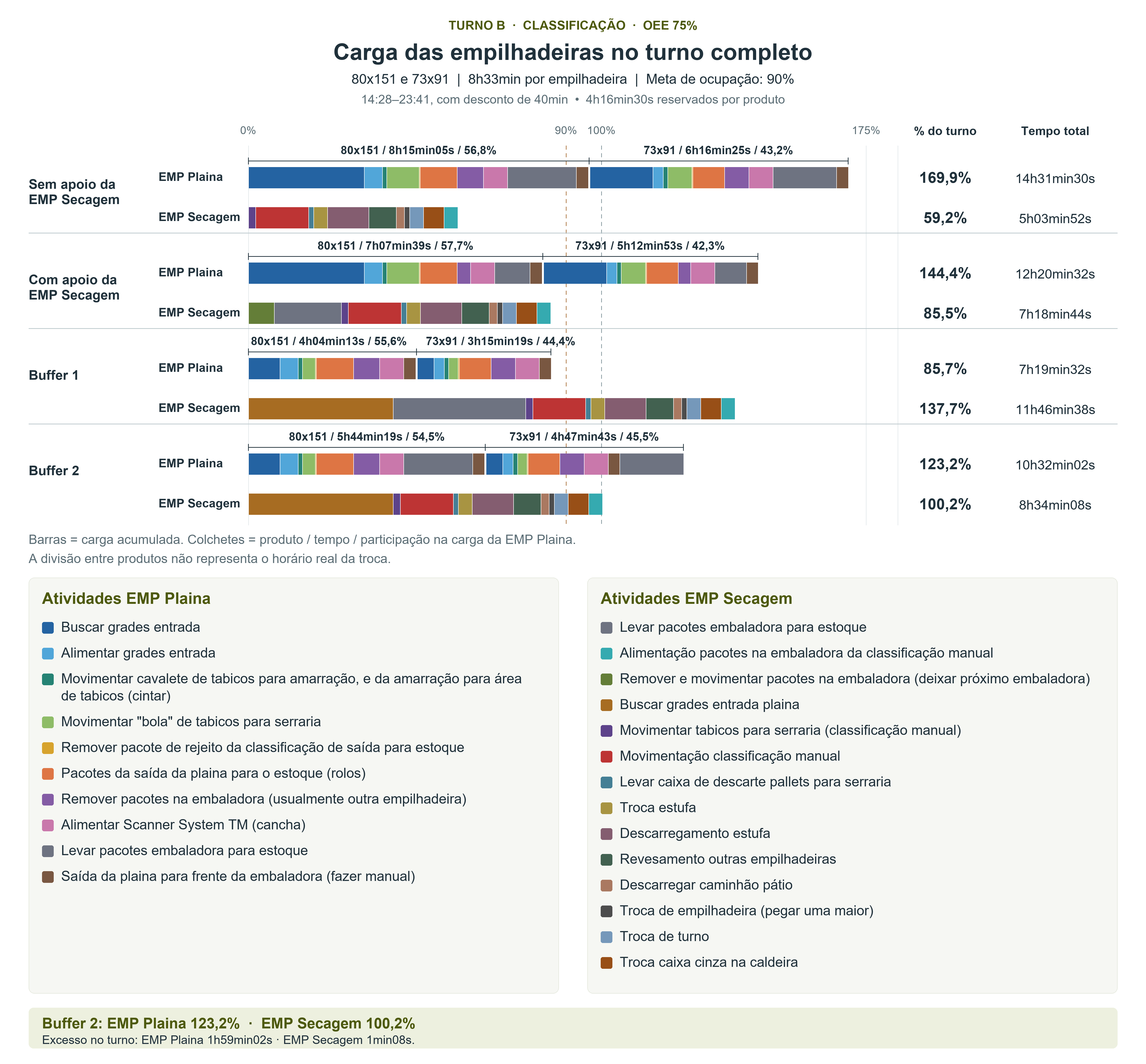

Realidade atual informada: OEE 75% na classificação do turno B. Comparação dos quatro cenários para 80x151 e 73x91, com toda a carga da EMP Plaina e da EMP Secagem.
Turno líquido8h33min14:28–23:41, menos 40min
Tempo reservado por produto4h16min30sMetade do turno na planilha
Meta por empilhadeira90%7h41min42s de carga
1. Fluxo e produtos
Referências da nova planilha de turno: E15 na entrada, A5 como estoque de saída, A3 para scanner e A2 para rejeito.
OrigemE15Grades de madeira
→
AbastecimentoDireto ou via BufferDetalhe de responsabilidade abaixo
→
ProcessoEntrada → Plaina → SaídaClassificação e formação dos pacotes
→
Destinos conforme atividadeEstoque / EmbaladoraTambém há scanner e rejeito
Fluxo esquemático, sem escala. Os destinos são alternativas: não significa que todo pacote percorra todas as etapas.
80x151 — Quadrado Pesado
Entrada → saída
80x151 (4m) → 77x145
Grade / pacote
12x11 (132) / 14x7 (98)
Ciclo de referência do stacker
2min05s
Período do modelo por produto
4h16min30s
Referência auxiliar com fator de 80%
73 grades / 98 pacotes
Frequências usadas no modelo
49 buscas / 37 alimentações
73x91 — Quadrado
Entrada → saída
73x91 (4m) → 70x87
Grade / pacote
13x18 (234) / 9x12 (108)
Ciclo de referência do stacker
2min18s
Período do modelo por produto
4h16min30s
Referência auxiliar com fator de 80%
41 grades / 89 pacotes
Frequências usadas no modelo
27 buscas / 21 alimentações
O que muda entre os cenários
Cenário
EMP Plaina
EMP Secagem
Sem apoio da EMP Secagem
Executa as atividades atribuídas aos dois produtos na plaina e na embaladora, incluindo buscar grades e levar pacotes ao estoque.
Não recebe as atividades de apoio aos dois produtos. Mantém suas demais tarefas, inclusive a alimentação da embaladora pela classificação manual.
Com apoio da EMP Secagem
Continua atendendo a plaina e a embaladora, com ajuda em algumas atividades.
Divide a retirada local e o transporte dos pacotes da embaladora para o estoque: 29 retiradas e 20 transportes no 80x151; 27 retiradas e 18 transportes no 73x91. Mantém as demais tarefas.
Buffer 1
Retira as grades do buffer para alimentar a plaina e atende as etapas locais da plaina e da embaladora.
Abastece e retira: busca grades nas estufas para abastecer o buffer de entrada e leva os pacotes do buffer de prontos da embaladora para o estoque.
Buffer 2
Retira as grades do buffer para alimentar a plaina, atende as etapas locais e leva os pacotes da embaladora/buffer para o estoque.
Abastece o buffer de entrada: busca as grades nas estufas e as deixa no buffer.
A diferença entre Buffer 1 e Buffer 2 está em quem leva os pacotes prontos ao estoque.
Buffer 1: EMP Secagem.Buffer 2: EMP Plaina. Nos dois, a EMP Secagem abastece o buffer de entrada com grades das estufas.
Esta comparação descreve o apoio à plaina e à embaladora. As demais atividades da EMP Secagem continuam incluídas na carga total do turno.
2. Carga do turno completo
Base: OEE 75% do turno B. OEE produtivo e meta de ocupação das empilhadeiras são indicadores distintos. Uma barra por empilhadeira e cenário, com a mesma base de 8h33min. Na EMP Plaina, os colchetes delimitam 80x151 e 73x91; na EMP Secagem, todas as atividades do turno estão incluídas.
Os percentuais dos produtos nos colchetes representam sua participação na carga total da EMP Plaina em cada cenário. Os percentuais à direita representam a ocupação do turno de 8h33min. As barras representam trabalho acumulado, não horários de execução. Os produtos não necessariamente trocam no instante visual da divisória. Passe o cursor sobre um segmento para consultar atividade, tempo e percentual.
Atividades EMP Plaina
Buscar grades entrada
Alimentar grades entrada
Movimentar cavalete de tabicos para amarração, e da amarração para área de tabicos (cintar)
Movimentar "bola" de tabicos para serraria
Remover pacote de rejeito da classificação de saída para estoque
Pacotes da saída da plaina para o estoque (rolos)
Remover pacotes na embaladora (usualmente outra empilhadeira)
Alimentar Scanner System TM (cancha)
Levar pacotes embaladora para estoque
Saída da plaina para frente da embaladora (fazer manual)
Atividades EMP Secagem
Levar pacotes embaladora para estoque
Alimentação pacotes na embaladora da classificação manual
Remover e movimentar pacotes na embaladora (deixar próximo embaladora)
Buscar grades entrada plaina
Movimentar tabicos para serraria (classificação manual)
Sem apoio da EMP Secagem EMP Plaina 169,9% · EMP Secagem 59,2%
Atividade
EMP Plaina 80x151
EMP Plaina 73x91
EMP Secagem 80x151
EMP Secagem 73x91
EMP Secagem demais
Buscar grades entrada
2h48min14s
1h32min42s
—
—
—
Alimentar grades entrada
0h26min31s
0h15min03s
—
—
—
Movimentar cavalete de tabicos para amarração, e da amarração para área de tabicos (cintar)
0h06min17s
0h06min17s
—
—
—
Movimentar "bola" de tabicos para serraria
0h46min56s
0h35min12s
—
—
—
Remover pacote de rejeito da classificação de saída para estoque
0h01min27s
0h01min27s
—
—
—
Pacotes da saída da plaina para o estoque (rolos)
0h53min54s
0h46min12s
—
—
—
Remover pacotes na embaladora (usualmente outra empilhadeira)
0h38min00s
0h35min20s
—
—
—
Alimentar Scanner System TM (cancha)
0h35min00s
0h35min00s
—
—
—
Levar pacotes embaladora para estoque
1h40min06s
1h32min24s
—
—
—
Saída da plaina para frente da embaladora (fazer manual)
0h18min40s
0h16min48s
—
—
—
Alimentação pacotes na embaladora da classificação manual
—
—
—
—
0h19min36s
Movimentar tabicos para serraria (classificação manual)
—
—
—
—
0h10min20s
Movimentação classificação manual
—
—
—
—
1h16min57s
Levar caixa de descarte pallets para serraria
—
—
—
—
0h07min34s
Troca estufa
—
—
—
—
0h20min00s
Descarregamento estufa
—
—
—
—
1h00min00s
Revesamento outras empilhadeiras
—
—
—
—
0h40min00s
Descarregar caminhão pátio
—
—
—
—
0h11min40s
Troca de empilhadeira (pegar uma maior)
—
—
—
—
0h07min45s
Troca de turno
—
—
—
—
0h20min00s
Troca caixa cinza na caldeira
—
—
—
—
0h30min00s
— = sem carga numérica atribuída nessa combinação. Fonte: Distribuição de Atividades (Turno B todo) (OEE 75%).xlsx; soma das atividades conferida com G16 e H16.
Com apoio da EMP Secagem EMP Plaina 144,4% · EMP Secagem 85,5%
Atividade
EMP Plaina 80x151
EMP Plaina 73x91
EMP Secagem 80x151
EMP Secagem 73x91
EMP Secagem demais
Buscar grades entrada
2h48min14s
1h32min42s
—
—
—
Alimentar grades entrada
0h26min31s
0h15min03s
—
—
—
Movimentar cavalete de tabicos para amarração, e da amarração para área de tabicos (cintar)
0h06min17s
0h06min17s
—
—
—
Movimentar "bola" de tabicos para serraria
0h46min56s
0h35min12s
—
—
—
Remover pacote de rejeito da classificação de saída para estoque
0h01min27s
0h01min27s
—
—
—
Pacotes da saída da plaina para o estoque (rolos)
0h53min54s
0h46min12s
—
—
—
Remover pacotes na embaladora (usualmente outra empilhadeira)
0h19min20s
0h18min00s
—
—
—
Alimentar Scanner System TM (cancha)
0h35min00s
0h35min00s
—
—
—
Levar pacotes embaladora para estoque
0h51min20s
0h46min12s
0h51min20s
0h46min12s
—
Saída da plaina para frente da embaladora (fazer manual)
0h18min40s
0h16min48s
—
—
—
Alimentação pacotes na embaladora da classificação manual
—
—
—
—
0h19min36s
Remover e movimentar pacotes na embaladora (deixar próximo embaladora)
—
—
0h19min20s
0h18min00s
—
Movimentar tabicos para serraria (classificação manual)
—
—
—
—
0h10min20s
Movimentação classificação manual
—
—
—
—
1h16min57s
Levar caixa de descarte pallets para serraria
—
—
—
—
0h07min34s
Troca estufa
—
—
—
—
0h20min00s
Descarregamento estufa
—
—
—
—
1h00min00s
Revesamento outras empilhadeiras
—
—
—
—
0h40min00s
Descarregar caminhão pátio
—
—
—
—
0h11min40s
Troca de empilhadeira (pegar uma maior)
—
—
—
—
0h07min45s
Troca de turno
—
—
—
—
0h20min00s
Troca caixa cinza na caldeira
—
—
—
—
0h30min00s
— = sem carga numérica atribuída nessa combinação. Fonte: Distribuição de Atividades (Turno B todo) (OEE 75%).xlsx; soma das atividades conferida com G16 e H16.
Buffer 1 EMP Plaina 85,7% · EMP Secagem 137,7%
Atividade
EMP Plaina 80x151
EMP Plaina 73x91
EMP Secagem 80x151
EMP Secagem 73x91
EMP Secagem demais
Buscar grades entrada
0h45min44s
0h25min12s
—
—
—
Alimentar grades entrada
0h26min31s
0h15min03s
—
—
—
Movimentar cavalete de tabicos para amarração, e da amarração para área de tabicos (cintar)
0h06min17s
0h06min17s
—
—
—
Movimentar "bola" de tabicos para serraria
0h18min40s
0h14min00s
—
—
—
Remover pacote de rejeito da classificação de saída para estoque
0h01min27s
0h01min27s
—
—
—
Pacotes da saída da plaina para o estoque (rolos)
0h53min54s
0h46min12s
—
—
—
Remover pacotes na embaladora (usualmente outra empilhadeira)
0h38min00s
0h35min20s
—
—
—
Alimentar Scanner System TM (cancha)
0h35min00s
0h35min00s
—
—
—
Levar pacotes embaladora para estoque
—
—
1h40min06s
1h32min24s
—
Saída da plaina para frente da embaladora (fazer manual)
0h18min40s
0h16min48s
—
—
—
Alimentação pacotes na embaladora da classificação manual
—
—
—
—
0h19min36s
Buscar grades entrada plaina
—
—
2h15min34s
1h14min42s
—
Movimentar tabicos para serraria (classificação manual)
—
—
—
—
0h10min20s
Movimentação classificação manual
—
—
—
—
1h16min57s
Levar caixa de descarte pallets para serraria
—
—
—
—
0h07min34s
Troca estufa
—
—
—
—
0h20min00s
Descarregamento estufa
—
—
—
—
1h00min00s
Revesamento outras empilhadeiras
—
—
—
—
0h40min00s
Descarregar caminhão pátio
—
—
—
—
0h11min40s
Troca de empilhadeira (pegar uma maior)
—
—
—
—
0h07min45s
Troca de turno
—
—
—
—
0h20min00s
Troca caixa cinza na caldeira
—
—
—
—
0h30min00s
— = sem carga numérica atribuída nessa combinação. Fonte: Distribuição de Atividades (Turno B todo) (OEE 75%).xlsx; soma das atividades conferida com G16 e H16.
Buffer 2 EMP Plaina 123,2% · EMP Secagem 100,2%
Atividade
EMP Plaina 80x151
EMP Plaina 73x91
EMP Secagem 80x151
EMP Secagem 73x91
EMP Secagem demais
Buscar grades entrada
0h45min44s
0h25min12s
—
—
—
Alimentar grades entrada
0h26min31s
0h15min03s
—
—
—
Movimentar cavalete de tabicos para amarração, e da amarração para área de tabicos (cintar)
0h06min17s
0h06min17s
—
—
—
Movimentar "bola" de tabicos para serraria
0h18min40s
0h14min00s
—
—
—
Remover pacote de rejeito da classificação de saída para estoque
0h01min27s
0h01min27s
—
—
—
Pacotes da saída da plaina para o estoque (rolos)
0h53min54s
0h46min12s
—
—
—
Remover pacotes na embaladora (usualmente outra empilhadeira)
0h38min00s
0h35min20s
—
—
—
Alimentar Scanner System TM (cancha)
0h35min00s
0h35min00s
—
—
—
Levar pacotes embaladora para estoque
1h40min06s
1h32min24s
—
—
—
Saída da plaina para frente da embaladora (fazer manual)
0h18min40s
0h16min48s
—
—
—
Alimentação pacotes na embaladora da classificação manual
—
—
—
—
0h19min36s
Buscar grades entrada plaina
—
—
2h15min34s
1h14min42s
—
Movimentar tabicos para serraria (classificação manual)
—
—
—
—
0h10min20s
Movimentação classificação manual
—
—
—
—
1h16min57s
Levar caixa de descarte pallets para serraria
—
—
—
—
0h07min34s
Troca estufa
—
—
—
—
0h20min00s
Descarregamento estufa
—
—
—
—
1h00min00s
Revesamento outras empilhadeiras
—
—
—
—
0h40min00s
Descarregar caminhão pátio
—
—
—
—
0h11min40s
Troca de empilhadeira (pegar uma maior)
—
—
—
—
0h07min45s
Troca de turno
—
—
—
—
0h20min00s
Troca caixa cinza na caldeira
—
—
—
—
0h30min00s
— = sem carga numérica atribuída nessa combinação. Fonte: Distribuição de Atividades (Turno B todo) (OEE 75%).xlsx; soma das atividades conferida com G16 e H16.
4. O que os dados permitem concluir
Nenhum cenário atende às duas empilhadeiras dentro do turno de 8h33min.
O Buffer 2 tem o menor pico de ocupação entre os quatro cenários, mas a EMP Plaina exige 123,2% e excede o turno em 1h59min02s. A EMP Secagem chega a 100,2% e excede o turno em 0h01min08s.
Cenário
EMP Plaina
EMP Secagem
Leitura do resultado
Sem apoio da EMP Secagem
169,9% / 14h31min30s
59,2% / 5h03min52s
EMP Plaina excede o turno em 5h58min30s.
Com apoio da EMP Secagem
144,4% / 12h20min32s
85,5% / 7h18min44s
EMP Plaina excede o turno em 3h47min32s.
Buffer 1
85,7% / 7h19min32s
137,7% / 11h46min38s
EMP Secagem excede o turno em 3h13min38s.
Buffer 2
123,2% / 10h32min02s
100,2% / 8h34min08s
EMP Plaina excede o turno em 1h59min02s. EMP Secagem excede o turno em 0h01min08s.
No Buffer 2, a EMP Plaina supera a meta de 90% em 2h50min20s e a EMP Secagem em 0h52min26s. O 80x151 exige 5h44min19s da EMP Plaina, acima das 4h16min30s reservadas ao produto. A comparação representa carga acumulada, sem definir a sequência de execução.
